cgm高强无收缩灌浆料施工步骤是什么?
cgm高强无收缩灌浆料产品介绍 :灌浆材料应以高强度材料为石材,水泥为粘结剂,配以高流态、微膨胀、防离析等成分。在施工现场加入一定量的水,搅拌均匀后 有质量稳定、成本控制、工期缩短、使用方便等优点。
产品优势: 它具有自流性强、硬度快、强度早、强度高、无收缩、微膨胀等优点。wudui、无害、抗老化、对水质和周围环境零污染、自密性 早强高强度浇筑后1-3天强度大于20-50Mpa,缩短工期。 自流状态现场只需放水搅拌,立即灌入设备基础,砂浆自流,确保无振动、长距离灌浆施工。 微膨胀浇筑物长期无收缩,保证了设备与基础的密切接触,基础与基础之间没有收缩,适当的膨胀压力保证了系统的长期安全运行 在机油中浸泡30天后,其强度增加10%以上,成型体,密实,抗渗,融入机座油污huanbao。 经过200万次疲劳试验,50次冻融环境试验强度没有明显变化。 耐候性好-40℃~长期安全操作600℃ 严格控制低碱耐蚀原料的碱含量,适用于碱-骨料反映有抑制标准的工程。

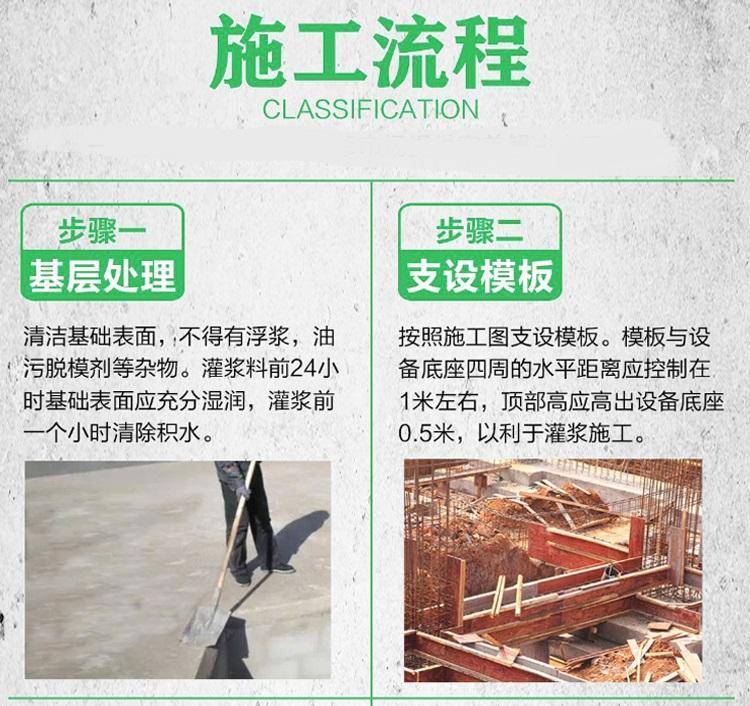

施工标准: 1、预处理和准备工作 ①注浆前24小时水湿,注浆前1小时应吸除积水,注浆前1小时应吸除积水。
②螺栓(或钢筋)表面有油渍和锈迹,并且定位。
③钢模、塑料模板、木模支护的应用与一般工程规定相同。为了避免拼缝跑浆,可以使用胶带导向板缝。
④如果在旧混凝土基面上灌浆,旧混凝土的强度不应低于20MPa,旧混凝土基面应提前凿毛,并涂上一层析浆。当用户要求时, 供混凝土界面剂。
⑤必要时需要预埋排气孔。
⑥冬季施工时,应在-10℃以下采取措施湿度。

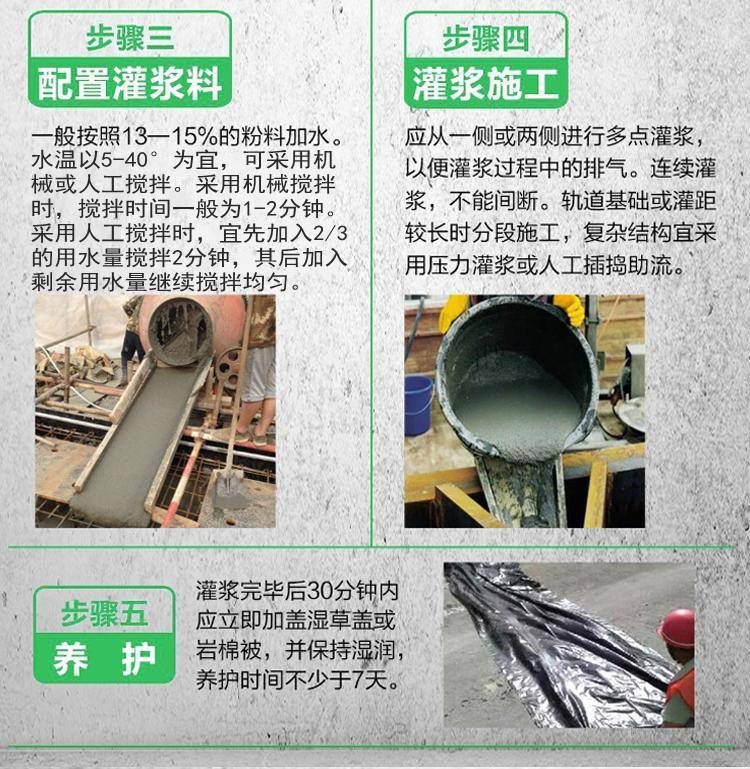

2、注浆 灌浆应根据工程实际情况确定。砂浆和混凝土可采用自重法、上级漏斗法和流槽法,净浆应采用压力灌注法(抹灰层除外)。当施工 陷度)不太大时,也可采用一般工程浇筑。
3、拌和 ①按照设计配合比,称重各种原料,放水搅拌,用搅拌器搅拌时,时长为90秒~120秒。人工搅拌时,可分二次添加水,搅拌时间 3min~4min。根据施工标准的流动性(塌陷程度),需水量一般为每袋50公斤(13%)。每立方米的商品消耗量为24000㎏。 ②冬季施工可与温水混合,温度不超过50℃。
4、注浆 根据预先确定的灌浆,灌浆应连续进行,灌浆应在终凝前结束。第二次灌浆时,应从一侧或相邻两侧多下料,直至从另一侧溢出。
5、振捣 ①禁止对大流通灌浆材料进行振捣和插捣,避免离析、泌水。 ②当深度过大,布筋密集或工程体积较大时,可以分层进行。用竹条驱动引流和排气,允许适度敲打模板,但必须在前一层结束前 总结:以上这篇文章就是 cgm高强无收缩灌浆料 的讲解,如果还想了解更多关于cgm高强无收缩灌浆料这个产品,欢迎关注联系13466550533
